Sebelum Tutup Tahun 2021, Jalan Tol ke Bandara Kertajati Sudah Rampung

Alwan Ridha RamdaniAlwan Ridha Ramdani - Selasa, 31 Agustus 2021
Sebelum Tutup Tahun 2021, Jalan Tol ke Bandara Kertajati Sudah Rampung

Menteri Pekerjaan Umum dan Perumahan Rakyat (PUPR), Basuki Hadimuljono meninjau proyek pintu air Demangan Solo, Jawa Tengah, Sabtu (12/6). (MP/Ismail)

Ukuran text:
14
Dengarkan Berita:

MerahPutih.com - Ruas tol Akses Bandar Udara Internasional Jawa Barat (BIJB) Kertajati bakal bisa selesai pada September tahun ini.

"Luar biasa bisa selesai September 2021. Kualitas baik dan rapi. Selamat dan terima kasih," kata Menteri Pekerjaan Umum dan Perumahan Rakyat (PUPR) Basuki Hadimuljono di Jakarta, Senin (30/8).

Ia mengapresasi seluruh pihak yang terlibat dalam mempercepat pembangunan ruas tol Akses Bandara Internasional Jawa Barat (BIJB) Kertajati yang terkoneksi dengan Tol Cikopo – Palimanan (Cipali) sepanjang 3,38 km dan Jalan Tol Cileunyi – Sumedang – Dawuan (Cisumdawu) sepanjang 60,10 km.

Baca Juga:

Usulkan BIJB Kertajati Jadi RSD COVID-19, Legislator Gerindra: Daripada Mubazir untuk Tempat Swafoto

Melihat progres pembebasan lahan yang sudah mencapai 79,08 persen pada seksi 3-6 Tol Cisumdawu, ia optimistis konstruksinya daoat rampung pada Desember 2021.

"Terus semangat untuk Desember 2021 tuntas. Terima kasih dan selamat bekerja," katanya.

Ruas tersebut mendukung pengoperasian BIJB Kertajati sekaligus mendukung pengembangan segitiga kawasan pertumbuhan ekonomi, yaitu Pelabuhan Patimban di Kabupaten Subang, Bandara Kertajati di Kabupaten Majalengka, dan kawasan di Bekasi, Karawang, dan Purwakarta sebagai sebuah kawasan industri yang saling terkoneksi dan saling mendukung agar berdaya saing.

Basuki mengatakan, dengan dibangunnya ruas Tol Akses Bandara Kertajati bersamaan dengan target rampungnya pembangunan Jalan Tol Cisumdawu pada akhir 2021, diharapkan akan mendukung konektivitas menuju ke Bandara dengan mengurangi waktu tempuh dari Bandung sekitar 3 jam menjadi 1 jam.

Pembangunan jalan tol akses menuju BIJB Kertajati yang terkoneksi dengan Tol Cipali dimulai dari KM 158+700. Secara teknis jalan tol utama memiliki 4 lajur untuk dua arah dengan lebar 3,6 meter. Sementara untuk akses ramp memiliki lebar lajur 4 meter yang dilengkapi 2 jembatan.

Konstruksi ruas tol ini mulai dibangun sejak kontrak pekerjaan 28 September 2020 dengan progres pembangunan hingga 31 Agustus 2021 telah mencapai 96 persen. Pembangunannya dilaksanakan PT. Lintas Marga Sedaya selaku pemegang konsesi dan juga PT Pembangunan Perumahan (Persero) dan PT ACSET Indonusa Tbk. selaku kontraktor pelaksana dengan nilai proyek sebesar Rp 692 miliar.

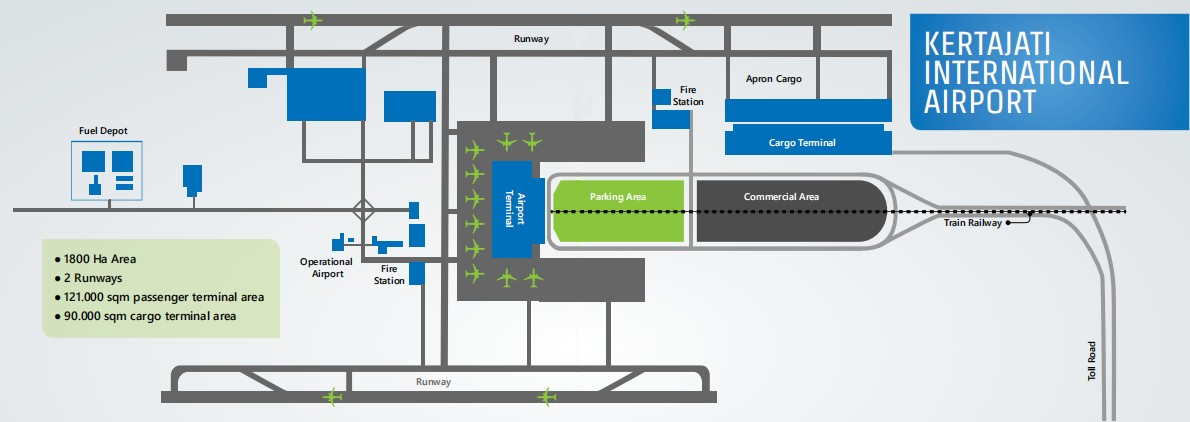

Peta Bandara Kertajati. (Foto: BIJB)
Peta Bandara Kertajati. (Foto: BIJB)

Sedangkan untuk Jalan Tol Cisumdawu terdiri dari 6 seksi yang dibangun dengan skema Kerjasama Pemerintah dan Badan Usaha (KPBU) dengan biaya konstruksi Rp5,5 triliun. Dari keenam seksi, Seksi 1 dan 2 dikerjakan oleh Pemerintah sebagai bagian dari viability gap fund (VGF) guna menaikkan kelayakan investasi tol tersebut. Saat ini progres seksi 1 dan 2 secara keseluruhan sebesar 92,35 persen.

Kemudian Seksi 3-6 dikerjakan oleh Badan Usaha Jalan Tol (BUJT) yakni PT. Citra Karya Jabar Tol (CKJT). Berdasarkan data per 27 Agustus 2021, untuk Seksi 3 dari Sumedang ke Cimalaka sepanjang 4,05 km konstruksinya telah rampung 100 persen.

Kemudian pembangunan Seksi 4 Cimalaka - Legok sepanjang 8,20 km pembebasan lahannya sudah 67,27 persen, seksi 5 Legok - Ujungjaya sepanjang 14,9 km progres lahan sebesar 73,77 persen. Sedangkan seksi 6 Ujung Jaya-Dawuan progres konstruksinya sudah 47,01 persen. (Asp)
